CIM(3次元モデル)活用工事

CIMは、2012年に国土交通省から提言された取り組みで、調査設計段階から3次元モデルを導入し、施工・維持管理の各段階で3次元モデルに連携・発展させることで、生産性の向上を目的としています。 弊社では、国土交通省から発表された「CIM導入ガイドライン(案)」をもとに、CIM実施計画書の作成から成果品の作成まで対応しております!

国土交通省の目標

国土交通省は、2025年度までにCIM(3次元モデル)活用工事の原則化を目指し、下記を目標にしています。

  1. 効果が期待される新規事業へのCIM(3次元モデル)の導入…2017年~開始
  2. 更なる導入推進を目指し、基準の整備・システム開発の促進…2017年~2020年(※目標)
  3. CIM(3次元モデル)を用いた維持管理の平準化…~2025年(※目標)

3次元データ CIM作成①

3次元データ CIM作成②

点群データ処理①

点群データ処理②

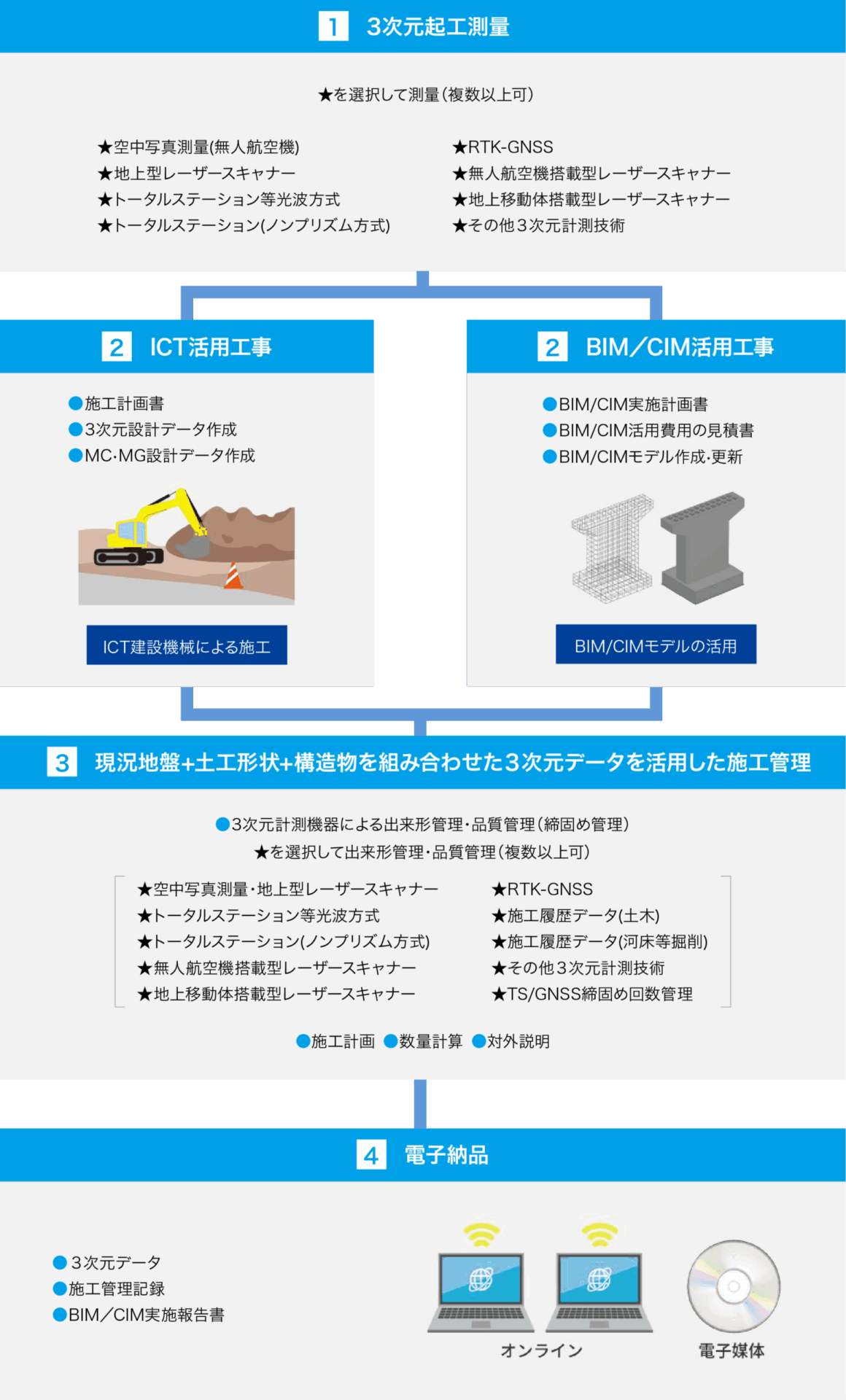

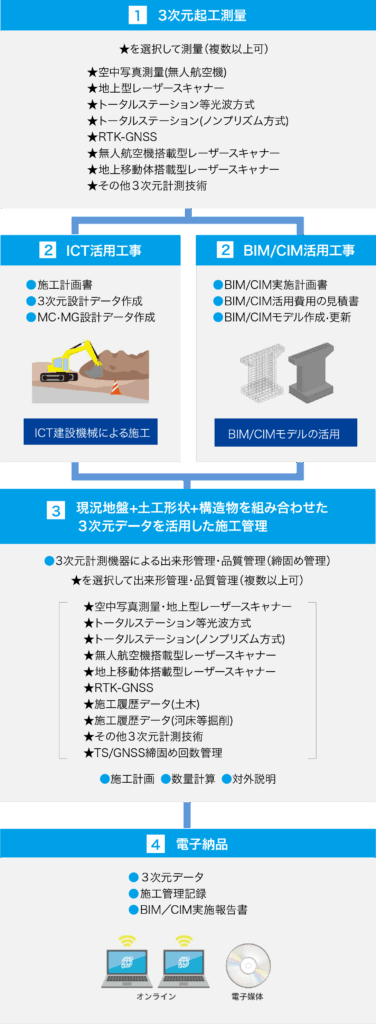

CIM(3次元モデル)活用工事の流れ

3次元データ活用方法土工編(ICT土工)

ICT土工とは

下記の施エプロセス①~⑤の段階において3次元データ を活用する工事をICT活用工事(ICT土工)と言います。

①3次元起工測量
②3次元設計データ作成
③ICT建設機械による施工
④3次元出来形管理等の施工管理
⑤3次元データの納品

※①~⑤いずれかの段階で活用した場合
加点評価の対象となります。
詳しくは特記仕様書をご確認ください。

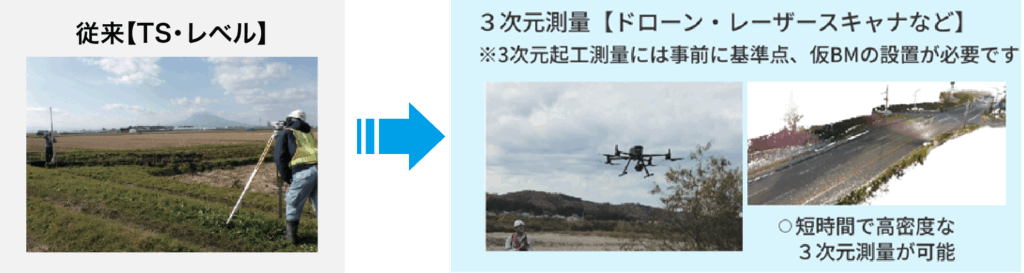

①3次元起工測量

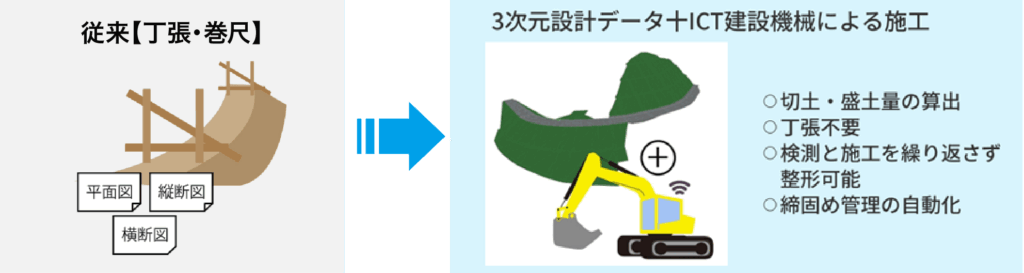

②3次元設計データ作成・③ICT建設機械による施工

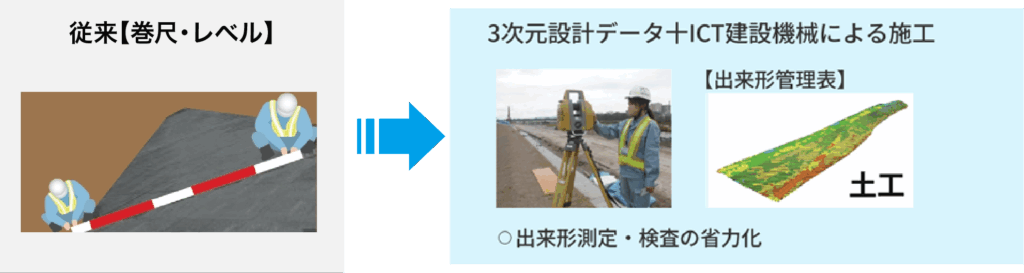

④出来形測定・⑤3次元データ、出来管理記録の納品

3次元データ活用方法構造物編(BIM/CIM)

BIM/CIM活用工事とは(令和5年度BIM/CIM原則適用の概要)

令和5年度より原則適用となる「義務項目」と、工事の特性に応じて選択する「推奨項目」に基づいて3次元モデルを活用する工事です。

1.発注形態・対象工種の確認

設計段階で作成された
3次元モデルを使用

工事受注者が
3次元モデルを作成

2.活用目的を選定し実施計画書を作成、 活用に必要な費用の算出
3.BIM/CIMモデルの作成
4.BIM/CIM活用

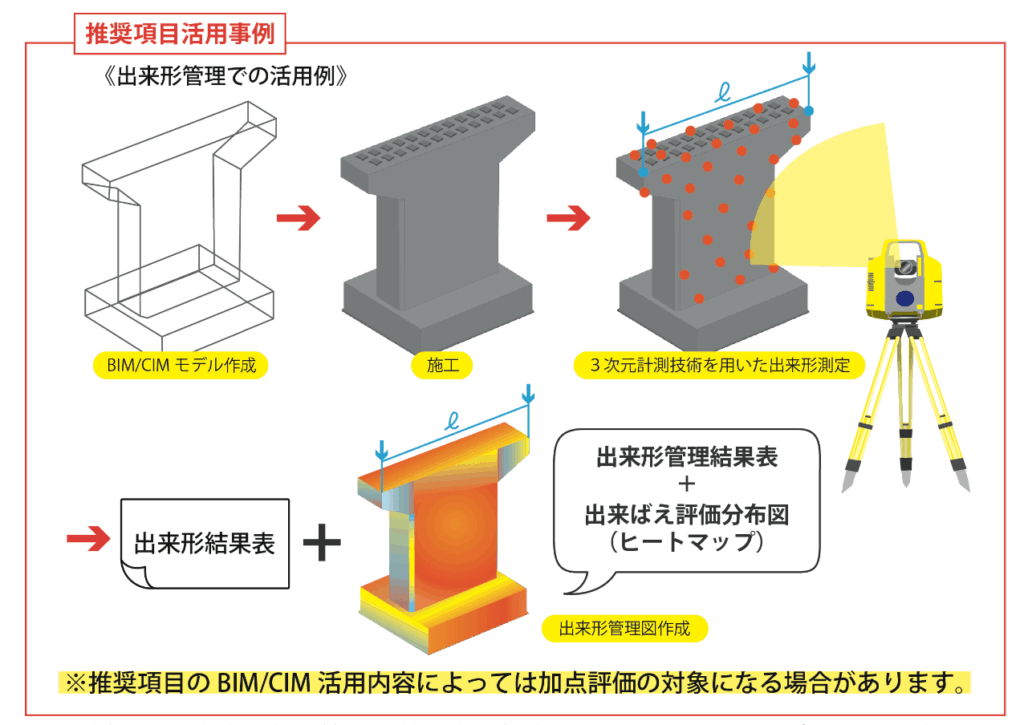

義務項目(原則適用)

視覚化による効果(出来上がリイメージの確認、2次元図面の理解補助等

推奨項目(1個以上選定)

「視覚化による効果」の他に省力化・省人化などの内容を含む活用目的(施エステップの確認、 施工管理での活用、不可視部の3次元化等)

5.活用した内容・効果等を記載し実施報告書を作成• 3 次元モデルを電子納品
